什麼是關鍵路徑法:一種高效率專案管理方法
這 關鍵路徑法 關鍵路徑法 (CPM) 是一種重要的專案管理方法,我們可以利用它來有效率地規劃、安排和控制複雜的專案。這些方法可以輕鬆幫助我們識別最長的依賴任務序列,並快速確定專案的整體工期。本文將解釋關鍵路徑法的關鍵概念、逐步計算過程、優點和限制。此外,本文也將探討其實際應用,並展示如何使用 MindOnMap 等工具建立清晰的 CPM 圖,以便更好地進行專案視覺化和管理。
- 第一部分:什麼是關鍵路徑法
- 第二部分:CPM 的關鍵概念
- 第三部分:計算關鍵路徑的步驟
- 第四部分:CPM 的優點與局限性
- 第五部分:使用 MindOnMap 建立 CPM 圖
- 關於關鍵路徑法的常見問題解答
簡答: 關鍵路徑法 (CPM) 是一種專案管理技術,用於識別最長的依賴任務序列,從而確定完成專案所需的最短時間。透過分析任務持續時間和依賴關係,專案經理也可以使用… PERT圖表 在規劃複雜專案時,可視化任務依賴關係並估算專案工期。
第一部分:什麼是關鍵路徑法
什麼是關鍵路徑法
關鍵路徑法(CPM)是一種專案管理工具,可用於建立精確的專案時程。有時,這種方法也被稱為關鍵路徑分析(CPA)。此方法需要使用關鍵路徑圖來圖形化地描述專案的工作順序。在確定了各種任務順序或路徑之後,可以使用其提供的演算法來確定關鍵路徑。
為什麼關鍵路徑法在專案管理中如此重要?
關鍵路徑法 (CPM) 可協助專案經理辨識出最長的依賴任務序列,從而確定最短的專案完成時間。它還能顯示哪些任務的進度安排幾乎沒有彈性。
關鍵路徑上的任務尤其重要,因為這些活動的延誤可能會導致整個專案延期。透過識別關鍵路徑,專案經理可以:
- • 估算完成該專案所需的最短時間。
- • 確定每項任務的持續時間。
- • 確定需要密切監控的活動。
- • 了解任務依賴關係和潛在的進度安排風險。
- • 決定工作優先級,制定更切合實際的專案進度計畫。
第二部分:關鍵路徑法的關鍵概念
任務
任務是指為完成專案必須完成的各項活動。每項任務都有特定的持續時間,並對專案的整體目標做出貢獻。以下是一些關鍵範例:
- • 研究。
- • 設計。
- • 發展。
- • 測試。
- • 部署。
依賴關係
依賴關係展現了任務之間的關係,並決定了它們的完成順序。有些任務必須在其他任務完成後才能開始。一個具體的例子是,測試只能在開發完成後才能開始。 專案管理的甘特圖 可以幫助團隊視覺化任務進度安排、依賴關係、里程碑和截止日期。
時間線
時間軸是專案進度計畫表,它概述了各項任務的開始和結束時間。它可以幫助團隊追蹤進度並有效率地按時完成任務。例如,一個專案計劃從6月1日持續到7月31日。
關鍵路徑
關鍵路徑是指決定專案完成所需最短時間的最長依賴任務序列。關鍵路徑上的任何一項任務延誤都會導致整個專案延期。
- • 規劃。
- • 設計。
- • 發展。
- • 測試。
- • 發射。
第三部分:計算關鍵路徑的步驟
關鍵路徑法透過分析任務持續時間和依賴關係,幫助專案經理確定完成專案所需的最短時間。請依照以下五個步驟計算關鍵路徑。
確定所有專案任務。
列出完成專案所需的每項活動。例如,一個網站開發專案可能包括研究、設計、內容準備、開發、測試和上線。
確定任務依賴關係。
明確哪些任務必須先完成才能開始其他任務。例如,開發工作可能取決於設計方案的審批,而測試工作只有在開發完成後才能開始。
估算每項任務的持續時間。
估算每項活動所需的時間。計算過程中始終以天或週為單位。
建立專案網路圖。
將每個任務繪製成一個節點,並根據它們之間的依賴關係連接這些節點。此圖有助於您視覺化並行活動以及任務的完成順序。
計算關鍵路徑。
計算每項任務的最早開始時間和最早結束時間,然後確定網路中每條完整路徑的持續時間。最長的路徑即為關鍵路徑,其總持續時間決定了專案完成的最短時間(假設任務持續時間和依賴關係保持不變)。
實例計算:計算網站專案的關鍵路徑
假設一個團隊正在計劃一個小型網站專案。此項目包含五個任務,各任務的持續時間和依賴關係如下。
| 任務 | 活動 | 期間 | 取決於 |
| 一個 | 研究 | 2天 | 沒有任何 |
| B | 設計 | 3天 | 一個 |
| C | 準備內容 | 2天 | 一個 |
| D | 發展 | 4天 | B |
| E | 最終審核 | 2天 | C 和 D |
找出所有可能的路徑。
此項目有兩個主要方向:
- 路徑 1:A → B → D → E
- 路徑 2:A → C → E
計算每條路徑的持續時間。
- 路徑 1:2 + 3 + 4 + 2 = 11天
- 路徑 2:2 + 2 + 2 = 6天
由於任務 E 依賴任務 C 和任務 D,因此只有在任務 C 和任務 D 完成後才能開始。開發(任務 D)完成時間晚於內容準備(任務 C),所以團隊必須等待開發完成後才能開始最終評審。
確定關鍵路徑。
關鍵路徑是 A → B → D → E總持續時間為 11天.
這意味著在既定假設下,網站專案至少需要 11 天才能完成。除非調整進度計劃,否則關鍵路徑上的任何任務延誤都會導致專案延期。內容準備任務的進度安排有一定的彈性,因為它可以在開發完成之前完成。
這個例子展示了 CPM 如何幫助專案經理識別關鍵任務、了解並行工作,並將注意力集中在直接影響完成日期的活動上。
第四部分:CPM 的優點與局限性
優點
- 更好的規劃: 它能精確地安排您的專案活動並製定時間表。
- 提升時間管理能力: 確定對專案完成有直接影響的重要任務。
- 有效資源分配協助確定關鍵任務的優先順序。
- 早期風險檢測: 在延誤對專案造成影響之前,請識別並解決任何延誤問題。
- 改進的專案控制: 方便追蹤進度和監控里程碑。
缺點
- 時間估算困難: 這可能會受到持續時間估計不準確的影響。
- 定期更新: 為了確保準確性,日程安排必須定期更新。
- 靈活性有限: 如果專案範圍發生變化,則可能需要重新計算關鍵路徑。
- 被忽視的資源限制: 優先考慮作業排序,其次才是資源可用性。
判決
專案經理可以藉助關鍵路徑法(CPM)來規劃、安排和監控各項任務,以確保專案能準時完成。雖然CPM能夠提高效率並明確關鍵任務,但其持續有效性取決於精確的估算和頻繁的更新。
第五部分:使用 MindOnMap 建立 CPM 圖
我們已經了解了關鍵路徑法在專案管理中的重要性。現在,我們將為您提供一個強大的工具,它可以幫助您以盡可能直觀的方式建立展示該方法的圖表。 MindOnMap MindOnMap 可協助專業人士建立心智圖和圖表,用於管理業務的各個方面,例如專案管理。看看我們如何利用它來創建視覺化依賴關係並追蹤專案進度。立即下載 MindOnMap 並免費安裝到您的電腦。

打開工具並訪問 流程圖 特徵。

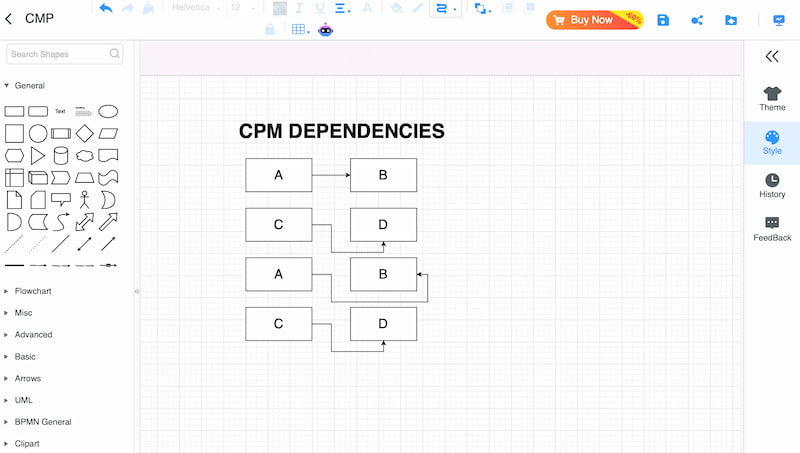

添加 形狀 它可以表示您的依賴關係,並按照您喜歡的結構對它們進行排列。
之後添加 文本 給每個依賴項貼上標籤,並添加更多詳細資訊。

現在讓我們開始吧 追蹤專案進度 透過添加更多 形狀 使用同一塊畫布 然後按照你的喜好重新佈局結構。
使用以下方式添加詳細信息 文本 並允許流量由您來管理。
你看,MindOnMap 確實提供了創建關鍵路徑圖所需的一切要素。你現在只需要根據自身需求合理地安排步驟順序,一切就大功告成了。
關於關鍵路徑法的常見問題解答
誰在使用關鍵路徑法?
CPM 可用於進度安排和專案控制,專案經理、工程師、施工規劃人員、IT 開發人員和活動協調員均可使用 CPM。
CPM 使用哪些工具?
常用的工具包括 Microsoft Project、Excel 電子表格和網路圖軟體,用於有效率地規劃和安排專案。
我的專案可以有多條關鍵路徑嗎?
是的。當不同的任務序列同時具有相同的最長完成時間時,您的專案可能存在多個關鍵路徑。
CPM中的專案網路圖是什麼?
關鍵路徑法中的項目網絡圖是專案任務、依賴關係和順序關係的直觀表示。它用於識別關鍵路徑和專案工期。
為什麼關鍵路徑對我們很重要?
關鍵路徑之所以重要,是因為它可以識別影響專案截止日期的任務,避免延誤,幫助管理人員和員工確定工作的優先順序,並確保專案及時、有效率地完成。
結論
現在我們可以得出結論:關鍵路徑法對於專案管理至關重要。本文前面部分詳細介紹了您需要了解的關鍵路徑法的所有細節。此外,MindOnMap 提供了非常強大的功能,可以幫助您建立關鍵路徑法圖。您可以免費使用它,輕鬆管理您的每個專案。
